КОНТРОЛЬНАЯ РАБОТА
по дисциплине
« ОПТИМИЗАЦИЯ ОРГАНИЗАЦИОННЫХ РЕШЕНИЙ»
Задание №1
Решение задачи об оптимальном направлении капиталовложений в строительную отрасль и оптимизации поставки строительных грузов
Определить наиболее экономичный вариант прироста мощности (строительства или реконструкции) и одновременно рассчитать оптимальный план перевозок строительной продукции до потребителя.
Решение
Составим базисные планы:
а) метод северо-западного угла
Значение целевой функции:
L1
= 160 х 15 + 20 х 3 + 60 х 10 + 180 х 5 + 40 х 16 + 40 х 0 =
= 2 400 + 60 + 600 + 900 + 640 + 0 = 4 600 у. е.
б) метод двойного предпочтения
Значение целевой функции:
L2
= 180 х 3 + 160 х 3 + 60 х 5 + 20 х 0 + 40 х 5 + 20 х 13 + 20 х 0 =
= 540 + 480 + 300 + 0 + 200 + 260 + 0 = 1 780 у. е.
в) метод аппроксимации Фогеля
Значение целевой функции:
L3
= 160 х 3 + 180 х 3 + 20 х 10 + 60 х 5 + 40 х 5 + 40 х 0 =
= 480 + 540 + 200 + 300 + 200 + 0 = 1 720 у. е.
Проведем проверку матрицы на вырождение:
N
– число занятых клеток матрицы, N
= 6.
N
=
m
+
n
– 1 = 4 + 4 – 1 = 7.
6 ≠ 7.
Следовательно, матрица – вырожденная, поэтому в одну из свободных ячеек в зоне вырождения вводим условную нулевую поставку груза.
Оптимальный план находим на основании базисного плана, построенного методом аппроксимации Фогеля, так как этот план имеет минимальную целевую функцию.
Проверим матрицу на оптимальность с помощью потенциалов строк u
и столбцов v
.
Потенциалы определим по занятым клеткам матрицы, тем самым соблюдая условие оптимальности (cij
=
u
ij
+ vij
).
Произведем проверку свободных клеток базисного плана на оптимальность.
Коды свободных клеток
|
Δ = cij
– (
vij
+ uij
)
|
Примечание
|
A-I
|
15 – (1 + 0) = 15
|
>0
|
A-II
|
18 – (8 + 0) = 10
|
>0
|
A-IV
|
0 – (-2 + 0) = 2
|
>0
|
B-I
|
12 – (1 – 3) = 14
|
>0
|
B-III
|
16 – (3 – 3) = 16
|
>0
|
B-IV
|
0 – (-2 + 2) = 0
|
=0
|
Г-I
|
17 – (1 + 2) = 14
|
>0
|
Г-II
|
13 – (8 + 2) = 3
|
>0
|
Г-III
|
15 – (3 + 2) = 10
|
>0
|
В данном случае все значения Δ
≥ 0, следовательно, составленный план неоптимален, переходим к улучшенному плану перевозок. В этом случае среди незагруженных клеток, для которых Δ
≥ 0, находим клетку с наибольшей величиной превышения стоимости (B-III).
Строим замкнутый контур, начиная перемещаться из потенциальной клетки.
Контур распределения:
Составим новый план распределения.
Его целевая функция:
L4
= 160 х 3 + 180 х 3 + 60 х 10 + 20 х 5 + 40 х 16 + 40 х 0 =
= 480 + 540 + 600 + 100 + 640 + 0 = 2 360 у. е.
Проверяем полученную матрицу на оптимальность.
Коды свободных клеток
|
Δ = cij
– (
vij
+ uij
)
|
Примечание
|
A-I
|
15 – (1 + 0) = 15
|
>0
|
A-II
|
18 – (8 + 0) = 10
|
>0
|
A-IV
|
0 – (-2 + 0) = 2
|
>0
|
B-I
|
12 – (1 – 3) = 14
|
>0
|
B-II
|
5 – (8 + 13) = -16
|
<0
|
B-IV
|
0 – (-2 + 13) = -11
|
<0
|
Г-I
|
17 – (1 + 2) = 14
|
>0
|
Г-II
|
13 – (8 + 2) = 3
|
>0
|
Г-III
|
15 – (3 + 2) = 10
|
>0
|
Наибольшее превышение стоимости наблюдаем в клетке А-I.
Контур распределения:
Новый план распределения:
Его целевая функция:
L4
= 160 х 15 + 20 х 3 + 60 х 10 + 180 х 5 + 40 х 16 + 40 х 0 =
= 2 400 + 60 + 600 + 900 + 640 + 0 = 4 600 у. е.
Проверяем полученную матрицу на оптимальность.
Коды свободных клеток
|
Δ = cij
– (
vij
+ uij
)
|
Примечание
|
A-II
|
18 – (22 + 0) = -4
|
<0
|
A-III
|
3 – (17 + 0) = -14
|
<0
|
A-IV
|
0 – (12 + 0) = -12
|
<0
|
B-I
|
12 – (15 + 13) = -16
|
<0
|
B-II
|
5 – (22 + 13) = -30
|
<0
|
B-IV
|
0 – (12 + 13) = -25
|
<0
|
Г-I
|
17 – (15 - 12) = 14
|
>0
|
Г-II
|
13 – (22 - 12) = 3
|
>0
|
Г-III
|
15 – (17 - 12) = 10
|
>0
|
Данный план распределения продукции является наиболее эффективным из представленных, хотя не до конца оптимальным.
Вывод
Поскольку в оптимальном плане прирост мощности 40 тыс. у. е. продукции за счет строительства отнесен на фиктивного потребителя, то строительство нового цеха или пристройку цеха к действующему следует считать нецелесообразным, и капитальные вложения необходимо направить на реконструкцию действующего предприятия.
Задание №2
Применение симплекс-метода для оптимальной организации
ремонтно-строительных работ
Определить максимальное количество квартир в домах кирпичных и крупнопанельных, которые можно отремонтировать из имеющихся ресурсов.
Ресурсы
|
Потребность в ресурсах на одну квартиру
|
Наименование
|
Количество
|
кирпичный дом
|
панельный дом
|
Арматура, т
|
900
|
0,6
|
1,3
|
Пиломатериалы, м3
|
520
|
0,8
|
0,3
|
Цемент, т
|
7 000
|
5
|
9
|
Керамическая плитка, тыс. шт.
|
400
|
0,5
|
--
|
Трудозатраты,
чел. дн.
|
55 000
|
70
|
50
|
Решение
Для решения данной задачи применим симплекс-метод.
Обозначим:
Х1
– искомое количество квартир в кирпичном доме;
Х2
– искомое количество квартир в панельном доме.
Целевая функция:
L
= Х1
+ Х2
max
Ограничениями будут неравенства, полученные на основании исходных данных:
1. Арматура 0,6Х1
+ 1,3 Х2
≤ 900
;
2. Пиломатериалы 0,8Х1
+ 0,3 Х2
≤ 520
;
3. Цемент 5Х1
+ 9Х2
≤ 7 000
;
4. Керамическая плитка 0,5Х1
≤ 400
;
5. Трудозатраты 70Х1
+ 50Х2
≤ 55 000
;
6. Х1
≥ 0
;
7. Х2
≥ 0
.
Поскольку имеется только два неизвестных, то применим геометрическое решение. Для удобства построений преобразуем не равенства.
1. 6Х1
+ 13 Х2
≤ 9 000
;
2. 8Х1
+ 3 Х2
≤ 5 200
;
3. 5Х1
+ 9Х2
≤ 7 000
;
4. 5Х1
≤ 4 000
;
5. 7Х1
+ 5Х2
≤ 5 500
;
6. Х1
≥ 0
;
7. Х2
≥ 0
.
Геометрически ограничения неравенств выражаются в виде открытых полуплоскостей, ограниченных осями координат и линиями, описываемыми равенствами, полученными из выражений ограничений:
1. 6Х1
+ 13 Х2
= 9 000
;
2. 8Х1
+ 3 Х2
= 5 200
;
3. 5Х1
+ 9Х2
= 7 000
;
4. 5Х1
= 4 000
;
5. 7Х1
+ 5Х2
= 5 500
.
Нанесем эти линии на график.
В целом условиям неравенств удовлетворяет заштрихованная область. Оптимальное решение находится на контуре этой фигуры в одной из узловых точек и определяется совместным рассмотрением выражений:
L
= Х1
+ Х2
max
6Х1
+ 13 Х2
= 9 000
;
8Х1
+ 3 Х2
= 5 200
;
5Х1
+ 9Х2
= 7 000
;
5Х1
= 4 000
;
7Х1
+ 5Х2
= 5 500.
Возрастание целевой функции направлено слева вверх под углом 45°, и последней точкой в допустимой области будет точка 1 или 2.
Точка 1 получена пересечением прямых, описываемых равенствами:
6Х1
+ 13 Х2
= 9 000;
7Х1
+ 5Х2
= 5 500.
Решая эти равенства, найдем координаты точки 1: Х1
= 200; Х2
= 600.
Аналогично найдем координаты точки 2 из выражений:
7Х1
+ 5Х2
= 5 500;
8Х1
+ 3 Х2
= 5 200.
Координаты точки 2: Х1
= 498; Х2
= 406.
Найдем, какая из указанных точек дает большее значение целевой функции.
L
1
= Х1
+ Х2
= 200 + 600 = 800;
L
2
= Х1
+ Х2
= 498 + 406 = 904.
Оптимальной является точка 2, дающая 498 квартир в кирпичных домах и 406 в панельных. При этом будут полностью исчерпаны такие ресурсы как пиломатериалы и трудозатраты.
Использование остальных ресурсов найдем, решая вышеуказанные равенства при зафиксированных значениях Х1
= 498; Х2
= 406.
0,6 х 498 + 1,3 х 406 = 299 + 528 = 827 (арматура), неиспользовано 73 т арматуры.
5 х 498 + 9 х 406 = 2 490 + 3 654 = 6 144 (цемент), неиспользовано 856 т.
0,5 х 498 = 249 тыс. шт. (керамическая плитка), неиспользовано 151 тыс. шт.
Полученные результаты занесем в таблицу:
Ресурсы
|
Количество ресурсов
|
Наименование
|
в наличии
|
использованных
|
неиспользованных
|
Арматура, т
|
900
|
827
|
73
|
Пиломатериалы, м3
|
520
|
520
|
-
|
Цемент, т
|
7 000
|
6 144
|
856
|
Керамическая плитка, тыс. шт.
|
400
|
249
|
151
|
Трудозатраты,
чел. дн.
|
55 000
|
55 000
|
--
|
Вывод
: Максимальное количество домов, которые можно отремонтировать, используя данные ресурсы – 498 шт. (кирпичные) и 406 шт. (панельные). При ремонте пиломатериалы и трудозатраты используются полностью, остальные ресурсы – с остатком.
Задание №3
Применение методов динамического программирования
(принципа оптимальности Р. Беллмана)
при календарном планировании в строительстве
Выбрать такую очередность включения объектов в строительный поток, чтобы длина суммарного пути перебазирования оказалась минимальной.
Исходные данные – расстояние между пунктами, км
Индекс пунктов (объектов)
|
А0
|
А1
|
А2
|
А3
|
А4
|
А0
|
0
|
20
|
5
|
10
|
40
|
А1
|
20
|
0
|
10
|
25
|
30
|
А2
|
5
|
10
|
0
|
35
|
15
|
А3
|
10
|
25
|
35
|
0
|
50
|
А4
|
40
|
30
|
15
|
50
|
0
|
Составим таблицу вариантов, состоящих лишь из трех участков перебазирования. Сгруппируем эти варианты по одинаковым объектам, стоящим на последнем месте.
Вариант
|
Суммарное расстояние, км
|
Вариант
|
Суммарное расстояние, км
|
А0
А2
А3
А1
А0
А3
А2
А1
|
5 + 35 + 25 = 65
10 + 35 + 25 = 70
|
А0
А1
А2
А3
А0
А2
А1
А3
|
20 + 10 + 35 = 65
5 + 10 + 25 = 40
|
А0
А2
А4
А1
А0
А4
А2
А1
|
5 + 15 + 30 = 50
40 + 15 + 10 = 65
|
А0
А1
А4
А3
А0
А4
А1
А3
|
20 + 30 + 50 = 100
40 + 30 + 25 = 95
|
А0
А3
А4
А1
А0
А4
А3
А1
|
10 + 50 + 30 = 90
40 + 50 + 25 = 115
|
А0
А2
А4
А3
А0
А4
А2
А3
|
5 + 15 + 50 = 70
40 + 15 + 35 = 90
|
А0
А1
А3
А2
А0
А3
А1
А2
|
20 + 25 + 35 = 80
10 + 25 + 10 = 45
|
А0
А1
А2
А4
А0
А2
А1
А4
|
20 + 10 + 15 = 45
5 + 10 + 30 = 45
|
А0
А1
А4
А2
А0
А4
А1
А2
|
20 + 30 + 15 = 65
40 + 30 + 10 = 80
|
А0
А1
А3
А4
А0
А3
А1
А4
|
20 + 25 + 50 = 95
10 + 25 + 30 = 65
|
А0
А3
А4
А2
А0
А4
А3
А2
|
10 + 50 + 15 = 75
40 + 50 + 35 = 125
|
А0
А2
А3
А4
А0
А3
А2
А4
|
5 + 35 + 50 = 90
10 + 35 + 15 = 60
|
Из каждой пары вариантов выберем наиболее перспективные (с меньшим значением). Затем развиваем и сопоставляем лишь перспективные варианты.
Вариант
|
Суммарное расстояние, км
|
Вариант
|
Суммарное расстояние, км
|
А0
А2
А3
А1
А4
А0
А2
А4
А1
А3
А0
А3
А4
А1
А2
А0
А3
А1
А2
А4
А0
А1
А4
А2
А3
А0
А3
А4
А2
А1
|
65 + 30 = 95
50 + 25 = 75
90 + 10 = 100
45 + 15 = 60
65 + 35 = 110
75 + 10 = 85
|
А0
А2
А1
А3
А4
А0
А4
А1
А3
А2
А0
А2
А4
А3
А1
А0
А2
А1
А4
А3
А0
А3
А1
А4
А2
А0
А3
А2
А4
А1
|
40 + 50 = 90
95 + 35 = 130
70 + 25 = 95
45 + 50 = 95
65 + 15 = 80
60 + 30 = 90
|
Составляем таблицу, в которую внесем перспективные варианты из предыдущей таблицы и добавим к каждому из них А0
(возвращение мехколонны на исходную базу).
Вариант
|
Суммарное расстояние, км
|
А0
А2
А4
А1
А3
А0
А0
А3
А1
А2
А4
А0
А0
А3
А4
А2
А1
А0
А0
А3
А1
А4
А2
А0
|
75 + 10 = 85
60 + 40 = 100
85 + 20 = 105
80 + 5 = 85
|
Таким образом, устанавливаем, что есть два равноценных оптимальных варианта последовательности строительства объектов.
Задание №4
Оптимизация очередности строительства объектов
в неритмичных потоках
Определить оптимальную очередность строительства нескольких объектов, при которой достигается минимальная общая продолжительность строительства, а также величину общей продолжительности строительства при исходной и оптимальной очередности строительства объектов.

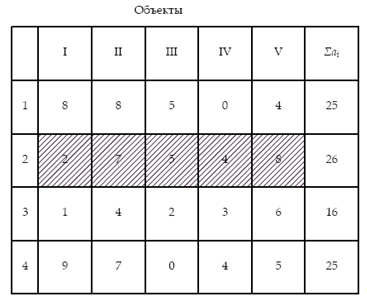

Выделяем поток №3 как поток наибольшей продолжительности. Затем по каждому объекту находим общее рабочее время, предшествующее потоку наибольшей продолжительности и общее рабочее время, последующее за потоком наибольшей продолжительности.
В третью строку под матрицей записываем со своим знаком разницу между продолжительностью работы на данном объекте последней и первой бригад.
На основе данных дополнительных строк устанавливается рациональная очередность строительства объектов из следующих соображений:
а) на первом месте располагается объект с наибольшим значением Σапос
. Остальные объекты располагаются так, чтобы Σапр
постепенно возрастало, а Σапос
снижалась к концу матрицы;
б) на первом месте располагается объект с наибольшим значением (а
m
- а1
)
, на последнем – с минимальным значением (а
m
- а1
)
; остальные объекты располагаются так, чтобы (а
m
- а1
)
изменялось постепенно от максимального значения к минимальному.
Принятая очередность строительства объектов по п. а
:
Принятая очередность строительства объектов по п. б
:
Найдем общую продолжительность строительства комплекса:
а) при исходной очередности объектов
Т1
= (8 + 8 + 5 + 0 + 4) + (6 + 5 + 4) + (5 + 4) = 49;
б) при очередности объектов 5-2-1-4-3
Т2
= (4 + 8 + 8 + 0 + 5) + (5 + 2 + 0) + (2 + 0) = 34;
в) при очередности объектов 4-5-3-2-1
Т3
= (0 + 4 + 5 + 8 + 8) + (2 + 1 + 9) + (1 + 9) = 47.
Наименьшую продолжительность имеет очередность объектов 5-2-1-4-3.
Задание №5
Оптимизация сетевого графика по рабочим ресурсам
и по срокам строительства
Решить оптимизационные задачи управления строительством по сетевым моделям.
Тобщ
= 45 дней
Данную сетевую модель можно оптимизировать. Для этого на критические пути увеличиваем количество рабочих, снимая их с менее загруженных участков. Таким образом, сокращаются сроки выполнения работ.
Тобщ.
= 41 день
|
