МинистерствоОбразованияРоссийскойФедерации
Томский Государственный Архитектурно-Строительный Университет
Кафедра“Технология строительного производства”
Пояснительная записка к курсовому проекту по дисциплине
«Технология возведения зданий»
http://revolution./rt/elems.cgi?e=311248
Тема: «Монтаж строительных конструкций многоэтажного промышленного здания»
Выполнил:
Студент ЗФ гр.152-008
___________Жуков А.В.
Проверил :
Гусаков А.М
2010 г.
Содержание:
1. Исходные данные.
2. Спецификация сборных элементов для многоэтажного здания.
3. Ведомость объёма работ.
4. Выбор башенного крана.
5. Калькуляция трудовых затрат и заработной платы.
6. Технико-экономические показатели крана КБ – 100. 3.
7. Контроль качества монтажа конструкций.
8. Указания по производству работ.
9. Мероприятия по технике безопасности и охране окружающей среды.
10. Список используемой литературы.
1.
Исходные данные.
Трёхэтажное производственное здание:
Пролёт L1 = 6 м.
Пролёт L2 = 9 м.
Шаг колонн Ш = 6 м.
Длина здания L = 60 м.
Высота этажа h1 = 4,2 м.
Высота этажа h2 = 3,3 м.
Расстояние транспортирования конструкций = 11 км.
Число смен работы – 1.
Начало работы – сентябрь.
Район строительства – город Томск.
Расчетная часть курсового проекта представлена в виде пояснительной записки.
Графическая часть представлена на формате А-3.

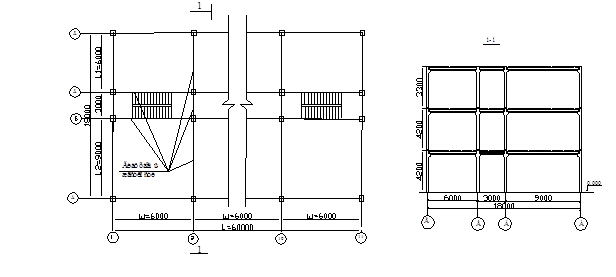

Рис.1. Конструктивная схема здания.
Трехэтажное многопролетное промышленное здание с высотой 1и 2 этажа 4,2м, а 3 - 3,3м. ширина продольных и поперечных пролетов 6,0м. Длина здания 60м, ширина – 18м.
2.
Спецификация сборных элементов для многоэтажного здания.
На основании выполненных чертежей составим спецификацию ж/б изделий на объект (таблица 1).
Наименование элемента
|
Размеры, мм
|
Масса,т
|
Кол-во
|
Объём бетона, м.куб.
|
L
|
B
|
H
|
Одного
|
Здания
|
Колонны для многоэтажных зданий серии 1.020-1/83.
|
2КНО 4 – колонна нижняя одноконсольная |
10150 |
400 |
400 |
4,1 |
22 |
1,71 |
37,62 |
2КНД 4 – колонна нижняя двухконсольная |
10150 |
400 |
400 |
4,15 |
22 |
1,73 |
38,06 |
1КВО – колонна верхняя одноконсольная |
2550 |
400 |
400 |
1,05 |
22 |
0,44 |
9,68 |
1К2ВД – колонна верхняя двухконсольная |
2550 |
400 |
400 |
1,08 |
22 |
0,45 |
9,9 |
Ригели для многоэтажных зданий серии 1.020-1/83.
|
РДП 6-26 |
2560 |
595 |
600 |
1,5 |
33 |
0,63 |
20,79 |
РДП 6-56 |
5560 |
595 |
600 |
3,78 |
33 |
1,58 |
52,14 |
РДП 6-86 |
8560 |
595 |
600 |
6,24 |
33 |
2,6 |
85,8 |
Плиты многопустотные для перекрытий и покрытий многоэтажных
зданий серии 1.041.1-2.
|
Плита доборная ПД |
5650 |
940 |
220 |
1,3 |
60 |
0,54 |
32,4 |
Плита связевая ПС |
5650 |
1490 |
220 |
2 |
60 |
0,84 |
50,4 |
Плита основная ПО |
5650 |
1490 |
220 |
2,6 |
270 |
1,1 |
297 |
Итого
|
633,79
|
3. Ведомость объёма работ.
Наименование процесса или операции
|
Единица измерения
|
Кол-во
|
Примечание
|
1. Установка колонн в стаканы фундаментов. |
1 колонна |
44 |
Если кран обслуживает одно звено монтажников конструкций, а не комплексную бригаду, Н.вр. и Расц. Для машиниста крана умножать на 2. |
2. Заделка стыков конструкций. |
1 стык |
44 |
До 0,1 м.куб – объём бетона в стыке. |
3. Установка ригелей до 2т. |
1 элемент |
11 |
4. Установка ригелей до 5т. |
1 элемент |
11 |
5. Установка ригелей до 6,5т. |
1 элемент |
11 |
6. Электросварка |
10 м. шва |
3,96 |
7. Заделка стыков конструкций. |
1 стык |
66 |
2 Элемента сопрягаются в узле. |
8. Укладка плит перекрытий площадью до 10 м.кв. |
1 элемент |
130 |
9. Электросварка |
10 м. шва |
7,8 |
10. Установка ригелей до 2т. |
1 элемент |
11 |
11. Установка ригелей до 5т. |
1 элемент |
11 |
12. Установка ригелей до 6,5т. |
1 элемент |
11 |
13. Электросварка |
10 м. шва |
3,96 |
14. Заделка стыков конструкций. |
1 стык |
66 |
2 Элемента сопрягаются в узле. |
15. Укладка плит перекрытий площадью до 10 м.кв. |
1 элемент |
130 |
16. Электросварка |
10 м. шва |
7,8 |
17. Установка колонн на нижестоящие колонны. |
1 колонна |
44 |
Если кран обслуживает одно звено монтажников конструкций, а не комплексную бригаду, Н.вр. и Расц. Для машиниста крана умножать на 2. |
18. Электросварка |
10 м. шва |
6,6 |
19. Заделка стыков конструкций. |
1 стык |
44 |
2 Элемента сопрягаются в узле. |
20. Установка ригелей до 2т. |
1 элемент |
11 |
21. Установка ригелей до 5т. |
1 элемент |
11 |
21. Установка ригелей до 6,5т. |
1 элемент |
11 |
22. Электросварка |
10 м. шва |
3,96 |
23. Заделка стыков конструкций. |
1 стык |
66 |
2 Элемента сопрягаются в узле. |
24. Укладка плит покрытий площадью до 10 м.кв. |
1 элемент |
130 |
25. Электросварка |
10 м. шва |
7,8 |
26. Антикоррозионное покрытие сварных соединений. |
10 стыков |
117 |
27. Заливка плит перекрытий и покрытий. |
10 м. шва |
27,52 |
При заполнении швов между плитами перекрытий и покрытий вручную без устройства опалубки принимать на 100 м шва Н. вр. 4,3 чел.-ч. , монтажника конструкций 4 разр. , Расц. 3-40. |
4. Выбор башенного крана
Наибольшая масса элемента – 6,24 т.
Наибольшая высота элемента – 0,22 м.
Габариты здания: L – 60 м, B – 18 м, H – 12 м.
Требуемая высота подъёма:
Hп
= h1 + h2 + h3 + h4
Где h1 – высота монтируемого здания от основания крана, м.
h2 – высота монтируемого элемента, м.
h3 – расстояние от верхней отметки здания до низа груза (0,5 – 1 м).
h4 – высота грузозахватных устройств (2 – 4,5 м в общем случае).
Нп
= 12 + 0,22 + 1 + 4,5 = 17,72 м.
Требуемый вылет стрелы при возведении надземной части здания:
Lв
= d + bн
Где d – расстояние от оси вращения крана до здания, м.
bн – ширина надземной части здания с учётом выступающих элементов, м.
Для крана с вращающейся платформой и нижним расположением балласта:
d = Rп
+ (0,7…1), м.
Где Rп – радиус выступающей части платформы, м.
0,7…1 м – зазор между поворотной платформой и зданием, м.
Lв
= 3,5 + 1 + 18 = 22,5 м.
Грузоподъёмность крана принимаем больше суммы массы груза и грузозахватных органов с учётом её возможного отклонения:
Q = Kм*q
Где Км = 1,08…1,12 – коэффициент, учитывающий массу грузозахватных органов и величину её отклонения.
Q – масса монтируемого груза, т.
Q = 1,12*6,24 = 6,99 т.
Выбираем башенный кран с поворотной платформой КБ-100.3
– основная модель башенных кранов с грузовым моментом 980 кНм. Кран самоходный на рельсовом ходу, полноповоротный, с многодвигательным электрическим приводом от сети переменного тока. Предназначен для использования при температуре окружающего воздуха +
40 С. Допускаемая скорость ветра на высоте 20 м.: для рабочего состояния – 16 м\с, для нерабочего – 27 м\с. Кран КБ-100.3 предназначен для механизации строительства при возведении зданий высотой до 9 этажей при температуре +
40 С.
Управление краном осуществляется из кабины, расположенной сбоку в верхней части башни. Кран оборудован следующими устройствами безопасности: ограничителями грузоподъёмности, высоты подъёма груза, поворота, передвижения, подъёма стрелы, анемометром, противоугонными захватами.
Технические характеристики крана КБ-100.3 с грузовым моментом 980 кНм.
|
Наименование показателей |
Модель крана |
КБ-100.3 |
Грузоподъёмность, т |
4-8 |
Вылет, м |
12,5 – 25 |
Высота подъёма, м |
33-48 |
Скорость, 0,01 м\с подъёма посадки передвижения крана |
46; 23 |
8; 4 |
48 |
Частота вращения, 1\мин |
0,7 |
Время полного изменения вылета, с |
48 |
Установленная мощность электродвигателей, кВт |
41,5 |
Масса крана, т: общая конструктивная |
84,4 |
32 |
Примечания: 1. Минимальный радиус закругления пути – 7 м, колея и база равны 4,5 м. 2. Нижний предел грузоподъёмности и высоты подъёма соответствует наибольшему вылету, верхний – наименьшему.
Рассчитываем длину подкранового рельсового пути:
http://revolution./rt/elems.cgi?e=311248
Lр = L – 2*Ад + Аб + Ат
Где Аб – длина базы, м.
Ат – длина тормозных загрождений по 0,5 м с каждой стороны, м.
Ад – расстояние от края здания до точки оси крана с которой он мог бы достать до удалённой точки здания Ад2
= 25 – 22,5 = 2,5 м.
L – длина здания, м.
Lр = 60 – 2*1,6 + 4,5 + 1 = 62,3 м.
Так как стандартная длина одного рельсового пути 12,5 м, то 62,3\12,5 = 4,984, принимаем 5 шт, следовательно длина подкранового рельсового пути, равна 62,5 м.
5. Калькуляция трудовых затрат и заработной платы.
Обоснование (шифр ЕниР) |
Наименование работ |
Единицы измерения |
Объём работ |
Норма времени на ед. измерения, чел-ч
маш-ч
|
Затраты труда на весь объём чел-дн
маш-см
|
Расценка на ед. измерения, руб. коп. |
Зарплата на весь объём, руб. коп. |
Состав звена и разряд рабочих |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
Е4-1-4 т. 2, п.5 |
1. Установка колонн массой до 6 т. в стаканы фундаментов с помощью кондукторов. |
1 колонна |
44 |
4,4
0,88
|
24,2
4,84
|
3,29
0,932
|
144,76
41,008
|
Монтажник конструкций 5 р-1 ч, 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е4-1-25 т. 1, п.1 |
2. Заделка стыков колонн с фундаментами с объёмом бетонной смеси более 0,1 м.куб. |
1 стык |
44 |
1,2 |
6,6 |
0,894 |
39,336 |
Монтажник конструкций 4 р-1 ч, 3 р-1 ч. |
Е4-1-6 т. 2, п.2 |
3. Установка ригелей перекрытия массой до 2 т на высоте до 15 м. |
1 элемент |
11 |
1,4
0,56
|
1,925
0,77
|
1,05
0,594
|
11,55
6,534
|
Монтажник конструкций 5 р-1 ч, 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е4-1-6 т. 2, п.4 |
4. Установка ригелей перекрытия массой до 5 т на высоте до 15 м. |
1 элемент |
11 |
2,4
0,96
|
3,3
1,32
|
1,8
1,018
|
19,8
11,198
|
Монтажник конструкций 5 р-1 ч, 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е4-1-6 т. 2, п.5 |
5. Установка ригелей перекрытия массой до 6,5 т на высоте до 15 м. |
1 элемент |
11 |
2,8
1,12
|
3,85
1,54
|
2,09
1,188
|
22,99
13,068
|
Монтажник конструкций 5 р-1 ч, 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е22-1-3 п. 4б |
6. Сварка стыков ригелей с колоннами. |
10 м. шва |
3,96 |
3,6 |
1,782 |
3,28 |
12,9888 |
Электросварщик 5 р – 1 ч. |
Е4-1-25 т. 2, п.1, 3, 5. |
7. Заделка стыков ригелей с колонами при объёме бетонной смеси до 0,1 м.куб. |
1 узел |
66 |
1,92 |
15,84 |
1,45 |
95,7 |
Монтажник конструкций 4 р-1 ч, 3 р-1 ч. |
Е4-1-7 т. 1, п.3 |
8. Установка панелей перекрытия площадью до 10 м.кв. на высоте до 15 м. |
1 элемент |
130 |
0,72
0,36
|
11,7
5,85
|
0,509
0,382
|
66,17
49,66
|
Монтажник конструкций 5 р-1 ч, 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е22-1-3 п. 4б |
9. Сварка стыков панелей перекрытий. |
10 м. шва |
7,8 |
3,6 |
3,51 |
3,28 |
25,584 |
Электросварщик 5 р – 1 ч. |
Е4-1-6 т. 2, п.2 |
10. Установка ригелей перекрытия массой до 2 т на высоте до 15 м. |
1 элемент |
11 |
1,4
0,56
|
1,925
0,77
|
1,05
0,594
|
11,55
6,534
|
Монтажник конструкций 5 р-1 ч, 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е4-1-6 т. 2, п.4 |
11. Установка ригелей перекрытия массой до 5 т на высоте до 15 м. |
1 элемент |
11 |
2,4
0,96
|
3,3
1,32
|
1,8
1,018
|
19,8
11,198
|
Монтажник конструкций 5 р-1 ч, 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е4-1-6 т. 2, п.5 |
12. Установка ригелей перекрытия массой до 6,5 т на высоте до 15 м. |
1 элемент |
11 |
2,8
1,12
|
3,85
1,54
|
2,09
1,188
|
22,99
13,068
|
Монтажник конструкций 5 р-1 ч, 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е22-1-3 п. 4б |
13. Сварка стыков ригелей с колоннами. |
10 м. шва |
3,96 |
3,6 |
1,782 |
3,28 |
12,9888 |
Электросварщик 5 р – 1 ч. |
Е4-1-25 т. 2, п.1, 3, 5. |
14. Заделка стыков ригелей с колонами при объёме бетонной смеси до 0,1 м.куб. |
1 узел |
66 |
1,92 |
15,84 |
1,45 |
95,7 |
Монтажник конструкций 4 р-1 ч, 3 р-1 ч. |
Е4-1-7 т. 1, п.3 |
15. Установка панелей перекрытия площадью до 10 м.кв. на высоте до 15 м. |
1 элемент |
130 |
0,72
0,36
|
11,7
5,85
|
0,509
0,382
|
66,17
49,66
|
Монтажник конструкций 5 р-1 ч, 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е22-1-3 п. 4б |
16. Сварка стыков панелей перекрытий. |
10 м. шва |
7,8 |
3,6 |
3,51 |
3,28 |
25,584 |
Электросварщик 5 р – 1 ч. |
Е4-1-4 т. 3, п.2 |
17. Установка колонн массой до 2 т. на нижестоящие колонны на высоте до 15 м с помощью кондукторов. |
1 колонна |
44 |
3,5
0,7
|
19,25
3,85
|
2,62
0,742
|
115,28
32,648
|
Монтажник конструкций 5 р-1 ч, 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е22-1-2 п. 9б |
18. Сварка стыков колонн с колоннами. |
10 м. шва |
6,6 |
6,4 |
5,28 |
5,82 |
38,412 |
Электросварщик 5 р – 1 ч. |
Е4-1-25 т. 1, п.1 |
19. Заделка стыков колонн с колонами при объёме _ашино до 0,1 м.куб. |
1 стык |
44 |
0,81 |
4,455 |
0,603 |
26,532 |
Монтажник конструкций 4 р-1 ч, 3 р-1 ч. |
Е4-1-6 т. 2, п.2 |
20. Установка ригелей покрытия массой до 2 т на высоте до 15 м. |
1 элемент |
11 |
1,4
0,56
|
1,925
0,77
|
1,05
0,594
|
11,55
6,534
|
Монтажник конструкций 5 р-1 ч, 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е4-1-6 таблица 2, п.4 |
21. Установка ригелей покрытия массой до 5 т на высоте до 15 м. |
1 элемент |
11 |
2,4
0,96
|
3,3
1,32
|
1,8
1,018
|
19,8
11,198
|
Монтажник конструкций 5 р-1 ч, 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е4-1-6 т. 2, п.5 |
22. Установка ригелей покрытия массой до 6,5 т на высоте до 15 м. |
1 элемент |
11 |
2,8
1,12
|
3,85
1,54
|
2,09
1,188
|
22,99
13,068
|
Монтажник конструкций 5 р-1 ч, 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е22-1-3 п. 4б |
23. Сварка стыков ригелей с колоннами. |
10 м. шва |
3,96 |
3,6 |
1,782 |
3,28 |
12,9888 |
Электросварщик 5 р – 1 ч. |
Е4-1-25 т. 2, п.1, 3, 5. |
24. Заделка стыков ригелей с колонами при объёме бетонной смеси до 0,1 м.куб. |
1 узел |
66 |
1,92 |
15,84 |
1,45 |
95,7 |
Монтажник конструкций 4 р-1 ч, 3 р-1 ч. |
Е4-1-7 т. 1, п.9 |
25. Установка панелей покрытия площадью до 10 м.кв. на высоте до 15 м. |
1 элемент |
130 |
0,84
0,42
|
13,65
6,825
|
0,594
0,446
|
77,22
57,98
|
Монтажник конструкций 4 р-1 ч, 3 р-2 ч, 2 р-1 ч. Машинист крана 6 р-1 ч. |
Е22-1-3 п. 4б |
26. Сварка стыков панелей покрытия. |
10 м. шва |
7,8 |
3,6 |
3,51 |
3,28 |
25,584 |
Электросварщик 5 р – 1 ч. |
Е4-1-22 т. 1, п.2 |
27.Антикоррозионное покрытие сварных соединений (вручную). |
10 стыков |
117 |
1,1 |
16,09 |
0,787 |
92,079 |
Монтажник конструкций 4 р – 1 ч, 2р – 1 ч. |
Е4-1-26 т. 1, п.3 |
28. Заливка швов плит перекрытий и покрытий механизированным способом. |
100 м шва |
27,52 |
4 |
13,76 |
2,98 |
82,0096 |
Монтажник конструкций 4 р – 1 ч, 3 р – 1 ч. |
Итого
|
217,296
38,105
|
1313,914
323,356
|
6. Технико – экономические показатели крана КБ – 100. 3
Предварительно вычислим принятую трудоёмкость работ, выполняемых краном, используя для этого данные таблицы 1. технологических расчётов.
Таблица 1.
Трудоёмкость работ на монтаж конструкций всего здания, _аш. – смен, краном КБ – 100. 3.
|
Наименование конструкции
|
Монтажная масса, т.
|
Общее количество элементов, шт.
|
Общие затраты времени , _аш. – смен.
|
2КНО 4 – колонна нижняя одноконсольная |
4,3 |
22 |
5 |
2КНД 4 – колонна нижняя двухконсольная |
4,35 |
22 |
1КВО – колонна верхняя одноконсольная |
1,25 |
22 |
4 |
1К2ВД – колонна верхняя двухконсольная |
1,28 |
22 |
РДП 6-26 |
1,58 |
33 |
11 |
РДП 6-56 |
3,86 |
33 |
РДП 6-86 |
6,32 |
33 |
Плита доборная ПД |
1,4 |
60 |
19 |
Плита связевая ПС |
2,1 |
60 |
Плита основная ПО |
2,7 |
270 |
Таким образом, трудозатраты крана КБ – 100. 3. составляют 39 маш. – смен. (319,8 маш. – ч.).
Для того чтобы определить удельные затраты на монтаж 1 т. конструкций, предварительно найдём себестоимость _ашино – часа для крана. Исходные данные для расчёта технико – экономических показателей механизации монтажных работ принимаем по прил. 11, 12 [1] и сводим в таблицу 2.
Таблица 2.
Исходные данные для определения приведённых удельных затрат
|
Марка крана
|
Инвентарная стоимость, тыс. руб.
|
Сед, Сед/Тн, руб.
|
Сг, Ст/Сг, руб.
|
Эр, руб
|
Тг, ч.
|
Стоимость устройства и разборки подкрановых путей, руб/звено.
|
КБ – 100. 3. |
24 |
9,16 |
10,1 |
9,12 |
3265 |
174,1 |
Себестоимость 1 маш. – ч., руб, для рассматриваемого крана составляет:
КБ – 100. 3. – Смаш. – ч . = 9,16/8,2 + 10,1/8,2 + 9,12/8,2 = 3,45 руб.
Общую себестоимость монтажа конструкций определяем, принимая длину подкрановых путей 62,5 м (пять звеньев по 12,5 м) с одной стороны здания.
Общая себестоимость выполнения монтажных работ:
Со = 1,08*(суммСмаш.-ч.*Тi +Сдоп) + 1,5*суммЗi
Где
Сдоп – дополнительные единовременные затраты, связанные с организацией механизированных работ и не учтённые в себестоимости _ашино-часа по выполнению данного процесса, руб.
cуммЗi – заработная плата рабочих, выполняющих ручные операции (кроме машинистов, их помощников, ремонтных рабочих и других, оплата труда которых учтена в себестоимости _ашино-часа), руб.
1,08 и 1,5 – коэффициенты накладных расходов соответственно на эксплуатацию машин, механизмов и заработную плату рабочих, выполняющих ручные операции.
Тi – продолжительность работы машины на объекте, ч.
Со = 1,08*(3,45*319,8 + 174,1*5) + 1,5*1313,914 = 4102,59 руб.
Приведённые удельные затраты на монтаж 1 т. конструкций:
Спр = [4102,59 + 0,15*(24000*319,8/3265)]/633,79 = 7,03 руб.
Для удобства выполнения расчётов по трудоёмкости монтажа 1 т. конструкций исходные данные сводим в таблицу 3.
Таблица 3.
Расчётные данные для определения трудоёмкости монтажа конструкций
|
Марка крана
|
Qр, чел. – ч.
|
Qм, чел. – ч.
|
Qм.д, чел. – ч.
|
Qд, чел. – ч.
|
Qп, чел. – ч.
|
КБ – 100. 3. |
3936 |
319,8 |
96 |
40 |
40*8 = 320 |
Трудоёмкость монтажа 1 т. конструкций состаит:
qе = (3936 + 319,8 + 96 + 40 + 320)/633,79 = 7,44 чел. ч./т.
Продолжительность занятости крана на объекте:
Т = 39 + 96/(6*8,2) = 40,95 смены.
Технико – экономические показатели сводим в таблицу 4.
Таблица 4.
Технико – экономические показатели
|
Наименование
|
Единица
|
Значение показателей
|
Удельные приведённые затраты |
Руб/т. |
7,03 |
Трудоёмкость монтажа |
Чел. – ч/т. |
7,44 |
Продолжительность работы кранов |
Маш. – смен |
40,95 |
Себестоимость единицы работ
:
Со = суммЗi/Vработ
Со = 1313,914/633,79 = 2,07 руб./т.
7. Контроль качества монтажа конструкций.
Качество строительных конструкций следует проверять при приёмке их на строительную площадку, при пооперационном контроле и монтаже конструкций, закреплении их в узлах и стыках.
При приёмке конструкций необходимо проверить следующее: внешний вид, соответствие маркировки требованиям стандартов, геометрические размеры, наличие и правильность заполнения сопроводительных документов, правильность погрузки конструкций на транспортные средства. При обнаружении бракованных конструкций следует пригласить представителя поставщика и составить акт на бракованную продукцию. Результаты пооперационного контроля фиксируют в исполнительной документации.
При монтаже сборных железобетонных конструкций многоэтажного каркасного здания должны быть соблюдены допуски:
Отклонения
Допуски, мм
Смещение осей стаканов фундаментов относительно +
10
разбивочных осей;
Отклонения отметок верхних опорных поверхностей фундаментов. - 10
Отклонения отметок верхних дна стакана фундаментов; - 20
Смещение осей колонн в верхнем сечении относительно +
15
разбивочных осей для колонн высотой более 4,5 м;
Смещение осей ригелей относительно геометрических +
5
осей опорных конструкций;
Отклонения плоскостей стеновых панелей в верхнем +
5
сечении от вертикали (на высоту этажа);
Разность отметок верха смежных колонн, а также верха 10
панелей стен;
Разность отметок лицевых поверхностей двух смежных 5
плит перекрытий (покрытий) в стыке;
Смещение в плане плит перекрытий и покрытий относительно +
20
их проектного положения на опорных поверхностях и узлах
несущих конструкций;
На все виды изоляции конструкций, сварку закладных деталей и выпусков, а также на защиту металлических деталей от коррозии, заделку и герметизацию стыков в процессе выполнения соответствующих работ составляется акт на скрытые работы.
8. Указания по производству работ
1) Для монтажа конструкций здания применять кран КБ – 100.3, применять машины, оборудование и инструмент согласно принятым;
2) Монтаж сборных конструкций производить только после инструментальной проверки и соответствия проекту положения конструкций в плане и по высоте;
3) Технологическую последовательность монтажа сборных конструкций здания осуществлять в порядке, указанном на схемах монтажа, обеспечив при этом устойчивость и геометрическую неизменяемость смонтированных частей здания;
4) Для заделки стыков колонн в стаканах фундаментов применять бетон класса В20;
5) Строповку конструкций производить инвентарными стропами; способы строповки во всех случаях должны исключать возможность расстроповки и падения конструкций;
6) При выполнении монтажных работ в зимнее время до установки сборных железобетонных конструкций они должны быть очищены от снега и льда.
9. Мероприятия по технике безопасности и охране окружающей среды.
1) Работы по монтажу сборных конструкций здания производить в соответствии с проектом производства работ (СНиП 1. 02. 01-85);
2) Запрещается подъём сборных железобетонных конструкций, не имеющих монтажных петель или маркировки;
3) Монтажную зону и подкрановые пути оградить забором высотой 1,1 м, по периметру ограждения установить знаки безопасности;
4) При монтаже конструкций захватные приспособления можно снимать только после их окончательной установки и закрепления в проектном положении;
5) Все проёмы, расположенные на уровне перекрытия или не выше 0,6 м от его поверхности, закрыть инвентарными ограждениями;
6) Над входом в лестничную клетку устроить навес шириной 2 м и длиной, равной ширине монтажной зоны;
7) Монтажные и смежные с ними работы (заделку стыков, замоноличивание швов) можно выполнять одновременно, только на разных захватках при соблюдении условий, обеспечивающих безопасность их производства;
8) Выпуск производственных и бытовых сточных вод в водоёмы разрешается только при наличии противоэрозионных устройств;
9) Для сбора бытовых отходов и мусора на строительной площадке устроить деревянные ящики с закрывающимися крышками;
10) Временные дороги на стройплощадке устраивать с учётом предотвращения при транспортировании конструкций повреждения растущих деревьев и кустарников;
11) В транспортных средствах, находящихся под погрузкой и выгрузкой конструкций и материалов, двигатели должны быть выключены.
Список используемой литературы.
http
://
revolution
./
rt
/
elems
.
cgi
?
e
=311248
1. Снежко А. П., Батура Г. М. Технология строительного производства. Курсовое и дипломное проектирование. – Киев: Выща шк., 1991. – 199 с.
2. Хамзин С. К., Карасёв А. К. Технология строительного производства. Курсовое и дипломное проектирование. – М .: Высшая шк., 1989. – 216 с.
3. Шерошевский И. А. Конструирование промышленных зданий и сооружений. – Л.: Стойиздат, Ленинградское отделение, 1979. – 167 с.
4. Трепененков Р. И. Альбом чертежей конструкций и деталей промышленных зданий. – М: Стройиздат, 1980. – 284 с.
|
