Банк рефератов содержит более 364 тысяч рефератов, курсовых и дипломных работ, шпаргалок и докладов по различным дисциплинам: истории, психологии, экономике, менеджменту, философии, праву, экологии. А также изложения, сочинения по литературе, отчеты по практике, топики по английскому.
Полнотекстовый поиск
Всего работ:
364139
Теги названий
Разделы
Авиация и космонавтика (304)
Административное право (123)
Арбитражный процесс (23)
Архитектура (113)
Астрология (4)
Астрономия (4814)
Банковское дело (5227)
Безопасность жизнедеятельности (2616)
Биографии (3423)
Биология (4214)
Биология и химия (1518)
Биржевое дело (68)
Ботаника и сельское хоз-во (2836)
Бухгалтерский учет и аудит (8269)
Валютные отношения (50)
Ветеринария (50)
Военная кафедра (762)
ГДЗ (2)
География (5275)
Геодезия (30)
Геология (1222)
Геополитика (43)
Государство и право (20403)
Гражданское право и процесс (465)
Делопроизводство (19)
Деньги и кредит (108)
ЕГЭ (173)
Естествознание (96)
Журналистика (899)
ЗНО (54)
Зоология (34)
Издательское дело и полиграфия (476)
Инвестиции (106)
Иностранный язык (62791)
Информатика (3562)
Информатика, программирование (6444)
Исторические личности (2165)
История (21319)
История техники (766)
Кибернетика (64)
Коммуникации и связь (3145)
Компьютерные науки (60)
Косметология (17)
Краеведение и этнография (588)
Краткое содержание произведений (1000)
Криминалистика (106)
Криминология (48)
Криптология (3)
Кулинария (1167)
Культура и искусство (8485)
Культурология (537)
Литература : зарубежная (2044)
Литература и русский язык (11657)
Логика (532)
Логистика (21)
Маркетинг (7985)
Математика (3721)
Медицина, здоровье (10549)
Медицинские науки (88)
Международное публичное право (58)
Международное частное право (36)
Международные отношения (2257)
Менеджмент (12491)
Металлургия (91)
Москвоведение (797)
Музыка (1338)
Муниципальное право (24)
Налоги, налогообложение (214)
Наука и техника (1141)
Начертательная геометрия (3)
Оккультизм и уфология (8)
Остальные рефераты (21692)
Педагогика (7850)
Политология (3801)
Право (682)
Право, юриспруденция (2881)
Предпринимательство (475)
Прикладные науки (1)
Промышленность, производство (7100)
Психология (8692)
психология, педагогика (4121)
Радиоэлектроника (443)
Реклама (952)
Религия и мифология (2967)
Риторика (23)
Сексология (748)
Социология (4876)
Статистика (95)
Страхование (107)
Строительные науки (7)
Строительство (2004)
Схемотехника (15)
Таможенная система (663)
Теория государства и права (240)
Теория организации (39)
Теплотехника (25)
Технология (624)
Товароведение (16)
Транспорт (2652)
Трудовое право (136)
Туризм (90)
Уголовное право и процесс (406)
Управление (95)
Управленческие науки (24)
Физика (3462)
Физкультура и спорт (4482)
Философия (7216)
Финансовые науки (4592)
Финансы (5386)
Фотография (3)
Химия (2244)
Хозяйственное право (23)
Цифровые устройства (29)
Экологическое право (35)
Экология (4517)
Экономика (20644)
Экономико-математическое моделирование (666)
Экономическая география (119)
Экономическая теория (2573)
Этика (889)
Юриспруденция (288)
Языковедение (148)
Языкознание, филология (1140)

Курсовая работа: Экономическое обоснование проекта производства работ на строительство жилого дома

Название: Экономическое обоснование проекта производства работ на строительство жилого дома
Раздел: Рефераты по строительству
Тип: курсовая работа Добавлен 18:35:46 10 января 2010 Похожие работы
Просмотров: 1025 Комментариев: 22 Оценило: 2 человек Средний балл: 5 Оценка: неизвестно     Скачать

Министерство образования Республики Беларусь

УО Республиканский институт профессионального образования

Филиал Индустриально-педагогический колледж

Специальность 2-70 02 01

«Промышленное и гражданское строительство»

КУРСОВОЙ ПРОЕКТ

По дисциплине: «Нормирование труда и сметы»

Тема: «Экономическое обоснование на строительство жилого дома».

Разработал учащийся группы:

113-07 Ступнович Н.А.

Руководитель проекта:

Яшина Е.В.

Минск 2010г

Сметная стоимость

Цена продукции строительства, или сметная стоимость, определяется сметами, которые представляют собой расчет общественно-необходимых затрат на возведение объектов.

Сметная стоимость строительства предприятий, зданий, сооружений является основой для планирования, финансирования строительства и для расчетов за выполненные строительные и монтажные работы, оплаты расходов по приобретению и доставке технологического, энергетического, подъемно-транспортного и другого оборудования, инструмента и производственного инвентаря, необходимого для функционирования строящегося объекта, оплаты прочих затрат, связанных с освоением строительной площадки, проектно-изыскательскими работами, осуществлением технического и авторского надзора, а также возмещения других затрат, осуществляемых за счет сметы на капитальное строительство.

В строительстве имеется два основных этапа, на которых происходит расчет цены: проектирование и строительство.

В современных условиях происходит периодическое изменение уровня номинальных цен, т.е. стоимости товара в денежном выражении. Поэтому на каждом из этапов создания строительной продукции применяется свой уровень цен.

При расчете смет на стадии проектирования используются так называемые цены базисного уровня, т.е. цены, в которых разработаны нормы, используемые при разработке смет.

Базисная сметная стоимость используется в договорных отношениях и для планирования и проектирования организации производства работ.

В РБ базисная сметная стоимость строительной продукции определяется по уровню цен на 1.01.91 г.

На этапе строительства определяется фактическая стоимость проекта (цена реализации). Здесь используется уровень так называемых текущих цен, то есть цен, сложившихся на период приобретения товара (ресурсов), выполнения работ; приемки заказчиком объекта в эксплуатацию или в других случаях, требующих взаиморасчетов между участниками строительства. Для расчета сметы в текущих ценах используется в качестве исходных данных смета в базисных ценах с фактическими объемами работ (продукции). Могут использоваться два принципиально различных подхода определения фактической стоимости строительства:

- расчет текущей цены с использованием коэффициентов удорожания по элементам базисной цены;

- расчет текущей цены в составе ресурсной сметы на основе сметных или производственных норм расхода ресурсов и текущих цен на используемые ресурсы.

Локальная смета

Локальная смета отображает сметную стоимость СМР и является первоначальным сметным документом, на основе которого формируются сметы в целом на здание или сооружение — объектные сметы. Локальные сметы составляются на отдельные комплексы работ.

Локальные сметы составляются по форме 5а, которая предполагает двухуровневую запись каждой работы: в первом уровне отражаются реквизиты работы (обоснование, наименование и количество); во втором уровне — стоимостные показатели по статьям прямых затрат.

Исходным документом для определения сметной стоимости строительства является ведомость сметных объемов работ. Сметные объемы – это любые количества, определяемые на основе графических материалов проекта и проекта организации строительства. Единицы измерения сметных объемов должны соответствовать единицам измерения сметных норм (м3 , м2 , м, т, шт. и т.п.).

Вся информация об объекте группируется в проектно-технологические модули (ПТМ). ПТМ содержит информацию об объемах и стоимости СМР, потребности в материальных, трудовых и других видов ресурсов, необходимых для выполнения работ. Порядок группировки по ПТМ должен соответствовать технологической последовательности работ и учитывать специфические условия отдельных видов строительства.

В локальной смете выделяются нормативная трудоемкость и сметная зарплата, которые определяются путем суммирования их величин, выделенных в прямых затратах и накладных расходах. Нормативная трудоемкость в составе прямых затрат складывается из затрат труда рабочих, не занятых обслуживанием машин и затрат труда рабочих, обслуживающих машины.

Нормативная трудоемкость в составе накладных расходов определяется умножением суммы накладных расходов (в руб.) на коэффициент перехода к затратам труда (в чел.-ч), который принимается равным 0,065

Сметная зарплата в локальных сметах включает также две составляющих:

- в составе прямых затрат она определяется суммированием основной заработной платы рабочих и заработной платы рабочих, обслуживающих машины

- в составе накладных расходов — умножением суммы накладных расходов (в руб.) на коэффициент 0,335, определяющий долю заработной платы, учтенную в накладных расходах.

Порядок составления локальной сметы

а) в гр.З указывается полное наименование и характеристика работы, ее единица измерения и объем. Следует при этом принимать единицу объема работ согласно EP;

б) из сборника РСН в графы 5, 6, 8, 10, 11, 12 в числитель заносятся единичные затраты в ценах 1991 г. Особенностью перехода на РСН является то, что ранее разработанная документация пересчету не подлежит. В РСН сохранена действующая система классификации и кодирования материалов, изделий и конструкций, машин и механизмов, обозначение норм в целях полной совместимости и преемственности систем сметных и ресурсных расчетов. Ресурсно-сметные нормативы сформированы на основе технических и экономически обоснованных норм 2000г. С внедрением РСН пересмотрены нормы и структура накладных расходов и плановых накоплений, других затрат, а также уточнена система индексации. Сметная стоимость материалов, изделий и конструкций определяется по сборникам сметных цен в ценах 1991г. Стоимость материалов, на которые отсутствуют базисные сметные цены, определяется путем деления их стоимости в текущих ценах на индекс изменения стоимости материалов-представителей, близких по своему назначению и характеристике, с начислением транспортных расходов.

в) при наличии неучтенных расходов используются сборники сметных цен на материалы, изделия и конструкции; следует учитывать наличие трех зон строительства: 1- городское, 2 – сельское, 3 – г.Минск;

г) итоговая стоимость прямых затрат и их элементов определяется перемножением соответствующих норм на объем работ и заносится в знаменатели соответствующих граф;

д) накладные расходы и плановые накопления начисляются по каждому ПТМ. Нормы накладных расходов и плановых накоплений установлены в процентах к сумме основной заработной платы и стоимости эксплуатации машин.

НР = Ннр×(ОЗ+ЭМ)

ПН = Нпн×(ОЗ+ЭМ)


е) базисная стоимость общестроительных работ определяется путём суммирования построчных значений в ведомости. При этом сумма по гр. 9 должна быть равна итоговому значению строки «Итого».

Объектная смета

Объектная смета составляется по форме 4. Основанием для составления объектной сметы служат локальные сметы на отдельные виды строительно-монтажных работ, стоимость которых распределяется по соответствующим графам объектной сметы.

Вначале в установленную форму объектной сметы первой строки записываются общестроительные работы, стоимость которых принимается за 100%. Используя сведения из табл. 1, определяются стоимость соответствующих работ, т.е заполняется графа 10 объектной сметы. Далее производится распределение полученной стоимости, принимаемой за 100%, согласно следующей усреднённой структуре стоимости СМР: заработная плата (гр.3)- 9,0%, эксплуатация машин (гр.4)- 3,0%, материалы (гр.5)- 62,1%, накладные расходы (гр.6)- 10,9%, плановые накопления (гр.7)- 15%. Стоимость мебели, технологического оборудования полностью, т.е. 100%, записывается в гр. 8 и переносится в гр. 10. Прочие (гр.9) в учебном проектировании не заполняется. Подсчитываются суммарное значение каждой графы объектной сметы и определяется стоимость объекта. При этом сумма по гр. 10 должна быть равна сумма граф 3, 4, 5, 6, 7, 8 и 9 (если есть информация).

Индексы изменения стоимости СМР

Рассчитываются в составе следующих элементов затрат:

- основная заработная плата

- эксплуатация машин и механизмов

- строительные материалы, изделия и конструкции

- транспортные затраты

- накладные расходы

- плановые накопления

- временные здания и сооружения

- зимние удорожания

Индекс изменения основной заработной платы рассчитывается по следующим вариантам:

- исходя из изменения минимальной заработной платы и тарифной ставки 1 разряда с учетом среднего разряда рабочих в строительстве

- исходя из соотношения тарифной ставки 1 разряда и минимального потребительского бюджета

Индекс изменения стоимости эксплуатации машин и механизмов рассчитывается как отношение текущей стоимости эксплуатации машин и механизмов к их базисной стоимости

Индекс изменения стоимости строительных материалов, конструкций и изделий рассчитывается как отношение текущей стоимости строительных материалов, конструкций и изделий к их базисной стоимости с учетом нормативного расхода материалов на 1 млн. руб. СМР.

Индекс изменения стоимости транспортных затрат рассчитывается исходя из коэффициентов к тарифам на ж/д перевозки в местном и прямом сообщении, подачу и уборку вагонов, погрузку и выгрузку, автомобильные перевозки к тарифу 1991г.

Индекс изменения стоимости плановых накоплений определяется по следующим элементам затрат: - налог на недвижимость, - пополнение собственных оборотных средств, - фонд потребления, - фонд накопления, - налог на прибыль

Индекс изменения стоимости временных зданий и сооружений и Индекс изменения стоимости зимних удорожаний определяются по следующим элементам затрат:

- заработная плата, - эксплуатация машин и механизмов, - материалы, - транспортные затраты;

Расчет общего индекса изменения стоимости строительства производится в соответствии с базисной структурой выполняемых работ по элементам затрат и рассчитанных индексов изменения стоимости по формуле:

I смр = Σ In n

Где In индексы изменения - основной заработной платы, эксплуатации машин и механизмов, строительных материалов, изделий и конструкций, транспортных затрат, накладных расходов, плановых накоплений, временных зданий и сооружений, зимних удорожаний.

Д n удельные веса соответствующих элементов затрат в стоимости СМР.

Характеристика здания

Здание бескаркасное кирпичное.

В плане здание имеет прямоугольную форму с размерами:

-длина здания – 30,6м

-ширина здания – 12,5м.

Здание двухэтажное, высота этажа 2.8м.

Преобладающий грунт – глина.

Район строительства – г. Минск.

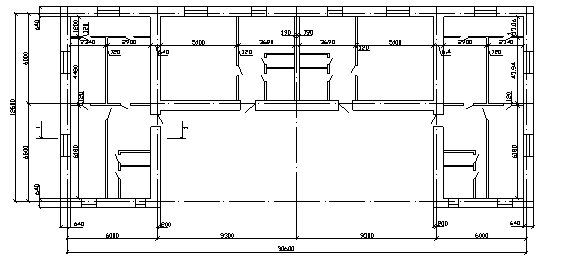

План здания

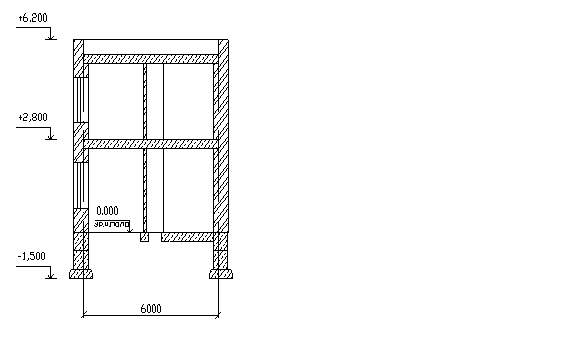

Разрез 1-1

Наименование стройки____________________________

Код стройки______________________________________

Наименование объекта____________________________

Шифр объекта____________________________________

Комплект чертежей_______________________________

Локальная смета № 1

На строительство жилого дома

Стоимость в ценах 1991г.

Стоимость 118,069 тыс.руб

№ п/п

Обосно- вание

Наименование видов работ и ресурсов

Ед. изм Кол-во

Стоимость ед. изм. / всего, руб

Общ. стоимость

З/П рабо-чих

ЭМ

М

всего

в т.ч зп

всего

в т.ч тран.

1

2

3

4

5

6

7

8

9

10

А) Подземная часть

1. Земляные работы

1

Е1-24-2

Разработка грунта бульдозерами мощностью 59КВт при перемещении грунта до 10м, грунт 2 группы

1000м3 0,0914

116,71 11

35,97 3

116,71 11

2

Е1-11-2

Разработка грунта в котловане в отвал экскаваторами "Драглайн" или обратная лопата вместимостью 2,5м3 , грунт 2 группы

1000м3 1,09

13,98 15

197,64 215

47,58 52

211,62 231

3

Е1-16-2

Разработка грунта с погрузкой на автомобили - самосвалы экскаваторами с ковшом вместимостью 2,5 (1,5-3)м3 , грунт 2 группы

1000м3 0,626

17,66 11

260,23 163

65,54 41

0,49 0

0,34 0

278,38 174

С310-15

Перевозка грузов автомобилями самосвалами

т 1126,8

1,32 1487

1,32 1487

4

Е1-163-1

Разработка грунта вручную в траншеях шириной более 2м и котлованах площадью сечения до 5м2 , с креплением, глубина траншей и котлованов до 2м, грунт 2 группы

1000м3 0,0918

629,8 45

629,8 45

5

Е1-27-2

Засыпка траншей котлованов бульдозерами мощностью 59(80)КВт(лс) при перемещении грунта до 5м, грунт 2 группы

1000м3 0,0919

81,79 84

25,21 26

81,79 84

6

Е1-27-8

Засыпка траншей котлованов бульдозерами мощностью 59(80)КВт(лс) при перемещении грунта до 5м, грунт 2 группы, добавлять на последующие 5м

1000м3 0,0920

40,42 42

12,46 13

40,42 42

Итого:

71

1991

132

0

0

2063

НР

1944

ПЗ

2679

Ссмр

6686

1

2

3

4

5

6

7

8

9

10

1. Фундаментные работы

7

Е7-1-3

Укладка блоков и плит ленточных фундаментов при глубине котлована до 4м, масса конструкций до 3,5т

100шт 0,55

291,25 160

323,66 178

11,52 6

614,91 338

С401-0001

Плиты фундаментные

м3 27,96

59,9 1675

5,94 166

59,9 1675

С204-2200

Арматура периодического профиля класса А - III Ø12мм

т 0,56

372,6 209

16,58 9

372,6 209

8

Е7-1-3

Укладка блоков и плит ленточных фундаментов при глубине котлована до 4м, масса конструкций до 3,5т

100шт 1,08

291,25 315

323,66 350

11,52 12

614,91,664

С401-0001

Блоки фундаментные

м3 76,08

59,9 4557

5,94 452

59,9 4557

С204-2200

Арматура периодического профиля класса А - III Ø12мм

т 1,52

372,6 566

16,58 25

372,6 566

Итого:

475

528

18

7007

652

8010

НР

946

ПЗ

1303

Ссмр

10258

Б) Надземная часть

2. Стены и перегородки

9

Е8-6-3

Кладка стен наружных средней сложности при высоте этажа до 4м из кирпича керамического обыкновенного

м3 290

12,98 3764

5,1 1479

1,28 371

65,83 1909

11,08 3213

83,94 24334

10

Е8-6-7

Кладка стен внутренних средней сложности при высоте этажа до 4м из кирпича керамического обыкновенного

м3 16,1

12,25 197

5,08 82

1,26 20

64,93 1045

10,94 176

82,26 1324

11

Е8-7-3

Кладка перегородок армированных толщиной в 1:2 кирпича

100м2 3,861

375,06 1448

59,8 231

14,09 54

851,02 3286

143,13 553

1285,9 4965

Итого:

5409

1792

445

23442

3942

30623

НР

6791

ПЗ

9354

Ссмр

46768

1

2

3

4

5

6

7

8

9

10

1. Лестницы

12

Е7-21-1

Установка лестничных площадок с опиранием на стену при наибольшей массе монтажных элементов в здании до 5т

100шт 0,06

437,97 26

456,89 27

108,92 7

41,71 3

581,0 35

936,65 56

С411-8005

Лестничные площадки с бетонным полом.

м2 10,37

15,6 162

1,49 15

15,6 162

13

Е7-21-3

Установка лестничных маршей при наибольшей массе монтажных элементов в здании до 5т

100шт 0,04

730,79 29

711,09 28

169,98 7

53,93 2

7,33 0

1495,81 60

С411-8003

Лестничные марши с чистой бетонной поверхностью

м2 13,06

19,45 254

1,7 22

19,45 254

2. Перекрытия и покрытия

14

Е7-15-1

Укладка в многоэтажных зданиях плит безбалочных перекрытий надколонных, при наибольшей массе монтажных элементов в здании до 5т

100шт 0,31

1054,1 327

402,73 125

140,81 44

863,26 268

105,1 33

2320,1 719

С404-0042

Плиты перекрытий

м2 267,31

16,58 4432

3,38 904

16,58 4432

15

Е7-13-1

Укладка плит покрытий одноэтажных зданий и сооружений длиной до 6м, площадью до 10м2 , при массе стропильных и подстропильных конструкций до 10т, при высоте зданий до 25м

100шт 0,31

535,17 166

331,93 103

86,3 27

362,64 112

34,64 11

1229,8 381

С404-0001

Плиты покрытий

м2 267,31

8,75 2339

2,03 543

8,75 2339

Итого:

493

228

71

7151

1491

7872

НР

680

ПЗ

937

Ссмр

9489


1

2

3

4

5

6

7

8

9

10

1. Кровельные работы

16

Е12-15-1

Устройство пароизоляции оклеечной в один слой рубероида РПП-300А

100м2 2,16

34,0 73

6,84 15

2,32 5

139,26 301

9,95 21

180,1 389

17

Е12-23-1

Теплоизоляция кровель напылением поверхности пенополиуританом ППУ-350 (эластопор 206) слоем 40мм

100м2 2,16

77,31 167

46,4 100

28,66 62

15,47 33

1,85 4

139,18 301

С8101-063805

Пенополиуритан эластичный трудносгораемый марки ППУ-ЭР листовой

т 0,3

5756,0 1727

411,0 123

5726,0 1727

18

Е12-17-1

устройство выравнивающих стяжек цементно-песчаных толщиной 15мм из раствора

100м2 2,16

62,65 135

27,61 60

7,13 15

67,84 147

23,41 51

158,1 341

19

Е12-24-1

Устройство двухслойной кровли из битумно-полимерных материалов "Изопласт" при механическом закреплении нижнего слоя

100м2 2,76

82,78 228

112,83 311

4,14 11

55,02 152

6,152 17

250,63 692

С101-86108

Изопласт

м2 275,4

4,38 1206

0,39 107

4,38 1206

Итого:

603

486

43

3566

323

4656

НР

1027

ПЗ

1264

Ссмр

6687

2. Оконные и дверные проёмы

20

E10-113-1

Установка оконных блоков с деревянными переплетами и тройным остеклением в проёмы кирпичных стен при площади блока свыше 2м2 до 2,5м2 с с креплением гвоздями

100м2 0,472

103,7 49

1,26 1

0,29 0

16,92 8

1,71 1

121,88 58

С203-1601

Блоки оконные

м2 47,22

39,15 1849

2,37 112

39,15 1849

21

Е10-218-3

Установка дверных блоков производства ОАО "Забудова" в кирпичных стенах, при площади проёмов до 2м2

100м2 0,685

307,15 210

2,03 1

0,68 0

394,18 270

33,11 23

703,36 482

С203-19800

Блоки дверные

м2 68,54

20,9 1432

1,76 121

20,9 1432

Итого:

259

2

0

3559

257

3820

НР

246

ПЗ

339

Ссмр

4405

1

2

3

4

5

6

7

8

9

10

1. Отделочные работы

22

Е15-51-1

Улучшенная штукатурка стен цементно-известковым раствором по камню

100м2 6,145

126,23 1083

14,43 89

9,17 56

71,25 4,38

261,91 1609

23

Е15-60-1

Штукатурка поверхностей стен известковым раствором простая по камню

100м2 11,26

155,03 1746

16,02 180

11,24 127

57,27 645

5,94 67

228,32 2571

24

Е15-60-2

Штукатурка поверхностей стен потолков известковым раствором простая по камню и бетону

100м2 4,02

164,57 662

16,02 64

11,24 45

56,67 228

6,04 24

232,26 954

25

Е15-155-1

Окраска фасадов с лесов с подготовкой поверхности: известковая

100м2 6,145

16,31 100

0,63 4

0,39 2

4,24 26

0,59 4

21,18 130

26

Е15-151-1

Окраска клеевая простая внутри помещения

100м2 11,26

16,43 185

0,11 1

0,07 1

4,51 51

1,0 11

21,05 237

27

Е15-165-9

Улучшенная окраска колерам масляным, разбеленым по штукатурке потолков

100м2 4,02

166,47 669

2,0 8

1,24 5

125,7 505

9,72 39

294,12 1182

28

Е15-17-1

Гладкая облицовка стен, столбов, пилястр и откосов без установки плиток туалетного гарнитура по кирпичу и бетону

100м2 0,48

576,8 277

0,88 0

0,54 0

706,7 339

56,21 27

1284,4 617

Итого:

4722

346

236

2232

172

7300

НР

4779

ПЗ

6583

Ссмр

18662

1

2

3

4

5

6

7

8

9

10

1. Устройство полов

29

Е11-4-1

Устройство гидроизоляции оклеечной рулонными материалами (рубероидом) на мастике битуменоль.

100м2 4,32

107,27 463

30,01 130

5,01 22

120,13 519

17,53 76

257,41 1112

30

Е11-8-3

Устройство тепло- и звукоизоляции засыпкой керамзитовой

м3 21,6

9,03 195

1,71 37

1,06 23

22,53 487

5,21 113

33,27 719

31

Е11-11-1

Устройство стяжек цементных толщиной 20мм

100м2 4,02

90,23 363

6,82 27

3,15 13

93,08 378

26,0 105

191,03 768

32

Е11-55-1

Устройство дощатых полов без фриза толщиной досок 27мм по плитам перекрытия при подаче материалов электролебедкой.

100м2 4,02

217,02 872

9,66 39

0,45 2

1166,26 4688

49,7 200

1392,94 5600

33

Е11-52-1

Устройство покрытий пола из плитки керамической на клею по цементной стяжке

100м2 0,3

214,17 64

1,75 1

0,44 0

794,19 238

93,9 28

1010,11 303

С412-4041

Смеси асфальтные горячие, мелкозернистые, плотные.

т 5,8

21,71 126

2,19 13

21,71 126

Итого:

2029

241

64

6448

537

8719

НР

2141

ПЗ

2949

Ссмр

13809

2. Прочие работы

34

Е11-19-1

Устройство покрытий асфальтобетонных жестких.

100м2 1,138

6,319 72

6,21 7

3,84 4

10,14 12

1,4 2

79,54 91

С412-4041

Асфальтобетон

т 5,8

21,71 126

2,19 13

21,71 126

35

Е8-4-5

Гидроизоляция стен фундаментов боковая оклеечная по выровненной поверхности бутовой кладки, кирпичу и бетону в 2 слоя из рубероида

100м2 1,341

137,38 184

7,3 10

2,25 3

344,18 462

30,12 40

488,6 655

Итого:

256

17

7

600

55

873

НР

257

ПЗ

355

Ссмр

1485

Всего по смете:

14141

5660

1060

53872

7394

73673

НР

18673

ПЗ

25723

Ссмр

118069


Ведомость объёмов работ и затрат

на общестроительные работы

В базисных ценах1991г

Обосно-вание

Наименование работ

Объём ед. изм

З/П Трудоёмк.

ЭМ в т.ч з/п маш.

М в т.ч трансп.

НР ПН

Оборуд. Проч.

Всего

1

2

3

4

5

6

7

8

9

Подземные работы

РСН-1

Земляные работы

1000м3 ; т

71 136,17

2002 135

0 0

1955 2693

-

6721

РСН-7

Фундаменты

100шт; м3 ; т

475 105,75

528 18

7007 652

946 1303

-

10259

Надземные работы

РСН-8

Стены и перегородки

м3 ; 100м2

5409 863,79

1792 445

23442 3942

6791 9354

-

46768

РСН-7

Лестницы

100шт; м2

55 28,99

55 14

421 72

104 143

-

778

РСН-7

Перекрытия и покрытия

100шт; м2

493 79,87

228 71

7151 1491

680 937

-

9489

РСН-12

Кровля

100м2 ; т

603 119,89

486 93

3566 323

1027 1415

-

6494

РСН-10

Оконные и дверные проёмы

100м2 ; м2

259 36,28

2 0

3559 257

246 339

-

4405

РСН-15

Отделочные работы

100м2

4722 560,32

346 236

2232 172

4779 6583

-

18662

РСН-12

Полы

100м2 ; м3 ; т

1798 280,29

204 41

5914 430

1888 2601

-

12405

РСН-11 РСН-8

Прочие

100м2 ; т

256 35,77

17 7

600 55

257 355

-

1485

Итого:

14142 2247,12

5660 1060

53872 7394

18673 25723

-

118069

Наименование стройки___________________________


Объектная смета №1

На строительство жилого дома

Стоимость в ценах 1991г.

Стоимость 242,040 тыс.руб

№ смет

Наименование работ и затрат

Стоимость, тыс. руб.

Трудоёмкость чел-ч

ЗП (8,4%)

ЭМ (2,1%)

М (46,1%)

НР (15,7%)

ПН (27,7%)

Оборуд., мебель, инвент.

Про чие

Всего

1

2

3

4

5

6

7

8

9

10

11

ЛС-1

Общестроительные работы

14,141

5,66

53,87

18,67

25,72

-

-

118,07

2,247

УП

Санитарно-технические работы (35%)

3,471

0,87

19,05

6,488

11,45

-

-

41,324

0,786

УП

Электроосвещение (15%)

1,488

0,37

8,164

2,78

4,906

-

-

17,71

0,337

УП

Слаботочные работы (15%)

1,488

0,37

8,164

2,78

4,906

-

-

17,71

0,337

УП

Газоснабжение (15%)

1,488

0,37

8,164

2,78

4,906

-

-

17,71

0,337

УП

Мебель (25%)

-

-

-

-

-

29,517

-

29,517

0,562

Итого:

22,076

7,64

97,41

33,5

51,89

29,517

-

242,04

4,606

Главный инженер проекта

Руководитель подразделения

Составил

Проверил


Министерство (ведомство) _________________________

« Утвержден»

Сводный сметный расчет в сумме 406,69 тыс. руб.

В том числе возвратных сумм 0,258 тыс. руб.

__________________________________________________

(ссылка на документ об утверждении)

«____»_______________ г.

Сводный сметный расчёт стоимости строительства

Наименование стройки ________________________________________

Составлен в ценах 1991 г.

№ смет

Наименование работ и затрат

Стоимость, тыс. руб.

Трудо-ёмкость чел-ч

ЗП

ЭМ

М

НР

ПН

Обор. мебель инстр.

Проч.

Всего

1

2

3

4

5

6

7

8

9

10

11

М.У п 3.1.5

Глава 1. Подготовка территории строительства

4,842

4,842

0,092

ОС-1

Глава 2. Основные объекты строительства

22,076

7,644

97,414

33,501

51,888

29,517

242,04

4,606

УП

Глава 3. Объекты подсобного и обслуживающего назначения

УП

Глава 4. Объекты энергетического хозяйства

УП

Глава 5. Объекты транспортного хозяйства и связи

УП

Глава 6. Наружные сети и сооружения водоснабжения, канализации, теплоснабжения и газоснабжения

1,104

0,382

4,871

1,675

2,594

1,476

12,101

УП

Глава 7. Благоустройство и озеленение территории

0,883

0,306

3,897

1,34

2,076

1,181

9,681

Итого 1-7

24,063

8,331

106,182

35,516

56,558

32,174

4,842

268,665

4,698

1

2

3

4

5

6

7

8

9

10

11

РДС 8.01. 102-02.

Глава 8. Временные здания и сооружения

0,481

0,275

0,962

1,717

РДС 8.01. 103-02

Глава 9. Прочие работы и затраты:

МУ 3.1.13к

а) дополнительные затраты при производстве работ в зимнее время

37,843

36,288

12,269

86,4

МУ 3.1.13к

б) средства на премирование за производственные результаты

9,592

9,592

МУ 3.1.13к

в) средства на премирование за ввод в действие в срок объекта

4,778

4,778

Итого 9

52,213

36,288

12,269

100,77

Итого 1-9

76,757

44,894

119,413

36,516

56,558

32,174

4,842

371,154

4,698

Глава 10. Содержание дирекции(технический надзор)

МУ 3.1.14.1а

а) Содержание единого заказчика

7,275

7,275

МУ 3.1.14.1б

б) Содержание дирекции строящегося здания

МУ 3.1.14,2

в) Затраты на содержание госстрой надзора

0,727

0,727

МУ 3.1.14,23

г) Затраты на проведение авторского надзора

0,491

0,491

Итого 10

8,493

8,493

Глава 11. Подготовка эксплуатационных кадров в курсовой не рассчитывается

УП

Глава 12. Проектные и изыскательские работы.

18,56

18,558

Итого 1-12

76,757

44,894

119,413

36,516

56,558

32,174

31,89

398,205

4,698

МУ п.3.1.17

Резерв на непредвиденные работы и затраты

1,535

0,898

2,388

0,73

1,131

0,643

0,638

7,964

Содержание региональных центров

0,434

0,434

Всего:

78,292

45,792

121,801

37,246

57,689

32,817

32,53

406,169

Возврат материалов

0,258

Главный инженер проекта

Руководитель подразделения

Составил

Проверил


Акт

Сдачи-приемки выполненных строительных и иных специальных монтажных работ №1 за июнь 2009г.

Расчёт стоимости работ в базисных ценах

Номер

Обос-нова-ние

Наименование видов работ и материальных ребурсов

Ед.изм кол-во

Стоимость ед.изм/всего, руб

Трудо- затраты, чел-ч

п/п

Смет

З/П

ЭМ

М

Общая стоим.

всего

в т.ч зп

всего

в т.ч транcп.

1

2

3

4

5

6

7

8

9

10

11

12

1

18

Е12-17-1

Устройство стяжки

100м2 2,16

62,65 135

27,61 60

7,13 15

67,84 147

23,41 51

158,1 341

10,45

2

19

Е12-24-1

Устройство 2-х слойной кровли

100м2 2,76

82,78 228

112,83 311

4,14 11

55,02 152

6,15 17

250,63 692

20,09

3

С101-86108

Изопласт

м2 275,4

4,38 1206

0,39 107

4,38 1206

4

23

Е15-60-1

Оштукатуривание внутренних поверхностей стен

100м2 11,26

155,03 1746

16,02 180

11,24 127

57,27 645

5,94 67

228,32 2571

28,24

5

24

Е15-60-2

Оштукатуривание потолков

100м2 4,02

164,57 662

16,02 64

11,24 45

56,67 228

6,04 24

237,26 954

53,56

6

22

Е15-51-1

Оштукатуривание наружных поверхностей стен

100м2 6,145

176,23 1083

14,43 89

9,17 56

71,25 438

261,91 1609

80,48

7

26

Е15-151-1

Окраска внутренних поверхностей стен

100м2 11,26

16,43 185

0,11 1

0,07 1

4,51 51

1 11

21,05 237

13,3

8

27

Е15-165-9

Окраска потолков

100м2 4,02

166,47 669

2 8

1,24 5

125,65 505

9,72 39

294,12 1182

47,71

9

28

Е15-17-1

Облицовка плиткой

100м2 4,08

576,84 277

0,88 0

0,54 0

706,69 339

56,21 27

1284,41 617

19,82

10

25

Е15-155-1

Окраска наружных поверхностей стен

100м2 6,145

16,31 100

0,63 4

0,39 2

4,24 26

0,59 4

21,18 130

7,57

2

2

3

4

5

6

7

8

9

10

11

12

11

29

Е11-4-1

Устройство гидроизоляции

100м2 4,32

107,27 463

30,01 130

5,01 22

120,13 519

17,53 76

257,41 1112

39,47

12

30

Е11-8-3

Устройство тепло-звукоизоляции

м3 21,6

9,03 36

1,71 7

1,06 4

22,53 91

5,21 21

33,27 134

16,74

13

31

Е11-11-1

Устройство стяжек

100м2 3,15

90,23 284

6,82 21

3,15 1

93,98 296

26,03 82

191,03 602

34,48

Итого ПЗ

5868

875

289

4643

526

11386

370,9

НР

6359

ПН

8759

Временные здания

357

Зимние удорожания

239

Итого СМР

27100

Непредвиденные затраты

271

Всего СМР

27371

Прочие затраты: командировочные

Премия

2174

Итого стоимость в базисных ценах

29545

Расчет стоимости работ в текущих ценах

№ п/п

Наименование затрат

Стоимость выполненных работ и затрат

в базисных ценах

индексы

в текущих ценах

1

ЗП

5868

1353,422

7941880

2

ЭМ

875

2309,156

2020512

3

Материалы всего:

4117

3696,525

15218593

в том числе:

а) Заготовительно-складские расходы

-

-

-

б) Материалы подрядчика

-

-

-

в) материалы заказчика

-

-

-

4

Транспорт

526

3032,309

1594995

5

НР

6359

1556,747

9899354

6

ПН

8759

1121,273

9821230

7

Временные здания и сооружения

357

2882,23

1028956

8

Зимние удорожания

239

2276,1

543988

9

Итого строительных и иных специальных монтажных работ

27100

1773,783

48069508

10

Непредвиденные затраты

271

1773,783

480695

11

Всего: строительных и иных специальных монтажных работ

27371

1773,783

48550214

12

Услуги генподрядчика

-

-

-

13

Прочие затраты:

а) Командировочные расходы

-

-

-

б) Премия за производственные результаты

2174

1353,422

2942339

14

Итого прочих затрат

2174

1353,422

2942339

15

Возврат стоимости материалов от стоимости временных зданий и сооружений

54

2882,23

155640

16

Всего стоимость в текущих ценах

48550214+2942339

51492553

1

2

3

4

ФОТ

((5868+0,35×875+0,357×6359+ +0,2308×8759+0,28×357+0,592× ×239)×1353,422)×1,01+2174×1353,422

14475725

17

Земельный налог в курсовой работе не рассчитывается

18

Экологический налог в курсовой работе не рассчитывается

19

Затраты по обязательному страхованию

14475725×0,01

144757

20

Инновационный фонд

(51492553-9821230+144757)×0,135

3590661

21

Фонд развития строительной науки

Не рассчитывается

22

Отчисления на содержание "Службы ведомственного контроля"

(51492553-155640+144757+3590661)×1,03× ×1,18×0,1/100

48438

23

Объём работ для статистической отчётности

51492553+144757+3590661+48438

55276409

24

Материалы заказчика

Не рассчитывается

25

Объём работ для налогообложения

55276409-155640

55120769

26

Налоги и отчисления от выручки

55120769×1/(100-1)

556775

27

Итого с налогами и отчислениями

55120769+556775

55677544

28

НДС 18%

Не рассчитывается

29

Всего выполненных работ в текущих ценах

55677544

30

Сумма прописью

Пятьдесят пять миллионов шестьсот семьдесят семь тысяч пятьсот сорок четыре рубля

Качество работ соответствует (не соответствует) требованиям нормативно-технических документов

Сдал подрядчик (субподрядчик) Принял заказчик (генподрядчик)

____________ __________ ________________ _____________ _____________ _____________

(должность) (подпись) (фамилия) (должность) (подпись) (фамилия)

Дата подписания «____» ____________20___г. Дата подписания «____» ____________20___г.

Документы для рассмотрения получены заказчиком Документы от заказчика (генподрядчика) получены

(генподрядчиком) подрядчиком (субподрядчиком)

_____________ ________ ________________ ____________ ___________ _________________

(должность) (подпись) (фамилия) (должность) (подпись) (фамилия)

«____» ____________20___г. «____» ____________20___г.


Ведомость объёмов работ

№ п/п

Наименование работ

Ед. изм.

Формула подсчета

Кол-во на здание

1

2

3

4

5

1

Срезка растительного слоя

м3

Vср =(5+A+5)×(5+Б+5)

91,4

2

Разработка грунта в котловане в отвал

м3

Vв отв =Vр -Vф

1090

3

Разработка грунта в котловане на транспортное средство

м3

Vна тр =Vр -Vв отв

626

4

Подчистка грунта вручную

м3

Vподч =(a+b)×2×c

7,15

5

Монтаж фундаментных подушек

шт

по проекту

55

6

Монтаж фундаментных блоков

шт

по проекту

108

7

Устройство гидроизоляции

м2

S=(a+b)×2×h

134,1

8

Обратная засыпка

м3

V=Vр -Vф

1027

9

Кирпичная кладка наружных стен

м3

Vн =a×b×c

290

10

Кирпичная кладка внутренних стен

м3

Vв =a×b×c

16,1

11

Кирпичная кладка перегородок

м2

Sп =a×b

386,1

12

Монтаж лестничных площадок

шт

по проекту

6

13

Монтаж лестничных маршей

шт

по проекту

4

14

Монтаж плит перекрытия

шт

по проекту

31

15

Монтаж плит покрытия

шт

по проекту

31

16

Устройство гидроизоляции под полы

м2

Sг п = a×b

432

17

Устройство теплоизоляции

м3

Sт п = a×b

21,6

18

Устройство стяжки

м2

Sс п = a×b

402

19

Устройство дощатых полов

м2

Sд п = a×b

402

20

Устройство керамических полов

м2

Sк п = a×b

30

21

Устройство оконных блоков

шт

По проекту

14

22

Устройство дверных блоков

шт

По проекту

16

23

Оштукатуривание фасада

м2

Sошт ф = a×b

614,5

24

Оштукатуривание внутренних стен

м2

Sошт вн = a×b

1126

25

Оштукатуривание потолков

м2

Sошт пот = a×b

402

26

Окрашивание фасада

м2

Sокр ф = a×b

614,5

27

Окрашивание внутренних стен

м2

Sокр в = a×b

1126

28

Окрашивание потолков

м2

Sокр пот = a×b

402

29

Облицовка керамической плиткой

м2

Sоблиц = a×b

48

30

Устройство пароизоляции

м2

Sпар = a×b

216

31

Устройство теплоизоляции

м2

Sтеп = a×b

216

32

Устройство выравнивающей стяжки

м2

Sст = a×b

216

33

Устройство двухслойной кровли

м2

Sкр = a×b

276

34

Устройство отмостки

м2

Sотм = a×b

113,8

Спецификация сборных элементов и конструкций

№ п/п

Наименование конструктивных элементов

Эскиз

Размеры

Кол-во бетона, м3

масса, т

Приме-чание

А

b

с

1

Фундаментные плиты

0,8

1,18

0,3

0,22

0,55

12

0,8

2,38

0,3

0,46

1,15

43

2

Фундаментные блоки

0,6

1,18

0,58

0,398

0,96

2

0,6

2,38

0,58

0,815

1,96

82

0,6

0,88

0,58

0,293

0,7

24

3

Плиты перекрытия

5,98

1,2

0,22

0,84

2,1

6

5,98

1,5

0,22

1,12

2,8

25

4

Плиты покрытия

5,98

1,2

0,22

0,84

2,1

6

5,98

1,5

0,22

1,12

2,8

25

5

Лестничный марш

2,72

1,2

1,4

0,607

1,52

4

6

Лестничная площадка

2,98

1,5

0,24

0,2

0,5

6

7

Кирпич

0,25

0,125

0,065

-

0,035

335000


Технико-экономические показатели

1. Объем здания – 1540 м3

2. Общая площадь здания – 550 м2

3. Сметная стоимость строительства

3.1. В базисных ценах 1991г. – 406,169 тыс. руб.

3.2. В текущих ценах – 980076 тыс.руб.

4. Сметная стоимость общестроительных работ

4.1. В базисных ценах 1991г. – 118,069 тыс.руб.

4.2. В текущих ценах – 284898 тыс.руб.

5. Заработная плата по общестроительным работам

5.1. В базисных ценах 1991г. – 15,201 тыс.руб.

5.2. В текущих ценах – 20573 тыс.руб.

6. Стоимость 1м2 общей площади проектируемого объекта – 1062 тыс.руб.

7. Стоимость 1м3 проектируемого здания – 379 тыс.руб.

8. Трудоемкость возведения объекта – 4698 чел-ч.

9. Продолжительность строительства объекта – 80 дн.

10. Расход основных материалов:

- кирпич -335 тыс. шт.

- металл – 6,8 т

- сборный ж\б – 175,31 м3


Литература

1. Методические указания по определению стоимости строительства предприятий, зданий и сооружений к составлению сметной документации с применение ресурсно-сметных норм. РДС 8.01.105-03. Минск 2003г.

2. Ресурсно-сметные нормы на строительные конструкции и работы. СНБ 8.03.100-2000. Минск 2001г.

Сборник 1. Земляные работы.

Сборник 7. Сборные бетонные и Ж/Б конструкции.

Сборник 8. Конструкции из кирпича и блоков.

Сборник 10. Деревянные конструкции.

Сборник 11.Полы.

Сборник 12.Кровля.

Сборник 15.Отделочные работы.

3. Сборник сметных цен на материал, изделие и конструкции для условий строительства в Р.Б . Минск. 1992.

Часть 1. Строительные материалы.

Часть 2. Строительные конструкции (дерево, метал).

Часть 4. Местные строительные материалы, изделия и конструкции.

4. Сборник ресурсно-сметных норм на строительство временных зданий и сооружений. РДС 8.01.102-02.

5. Сборник ресурсно-сметных норм дополнительных затрат при производстве строительно-монтажных работ в зимнее время. РДС 8.01.103-02.

6. Сборник индексов изменения стоимости, цен и тарифов в строительстве по регионам и в среднем по республике. РНТЦ.

Оценить/Добавить комментарий
Имя
Оценка
Комментарии:
Хватит париться. На сайте FAST-REFERAT.RU вам сделают любой реферат, курсовую или дипломную. Сам пользуюсь, и вам советую!
Никита17:15:05 02 ноября 2021
.
.17:15:04 02 ноября 2021
.
.17:15:03 02 ноября 2021
.
.17:15:03 02 ноября 2021
.
.17:15:02 02 ноября 2021

Смотреть все комментарии (22)
Работы, похожие на Курсовая работа: Экономическое обоснование проекта производства работ на строительство жилого дома

Назад
Меню
Главная
Рефераты
Благодарности
Опрос
Станете ли вы заказывать работу за деньги, если не найдете ее в Интернете?

Да, в любом случае.
Да, но только в случае крайней необходимости.
Возможно, в зависимости от цены.
Нет, напишу его сам.
Нет, забью.



Результаты(294399)
Комментарии (4230)
Copyright © 2005 - 2024 BestReferat.ru / реклама на сайте
